Budowa morskich farm wiatrowych to złożony i wieloetapowy proces. Zgodnie z harmonogramami powstawania morskich farm wiatrowych Bałtyk 2 i Bałtyk 3, prowadzimy prace przygotowawcze i budowlane na lądzie i morzu, obejmujące kluczowe elementy infrastruktury – od lądowych stacji elektroenergetycznych (ONS), przez prace na landfallu, czyli w miejscu wyjścia kabla na ląd, aż po układanie kabli i stawianie turbin.
Postęp prac - ilustracja

Bezpieczeństwo na budowie

W związku z prowadzonymi pracami prosimy o zachowanie szczególnej ostrożności w okolicy placów budowy i zwracanie uwagi na oznakowania.

CZERWIEC / LIPIEC 2026

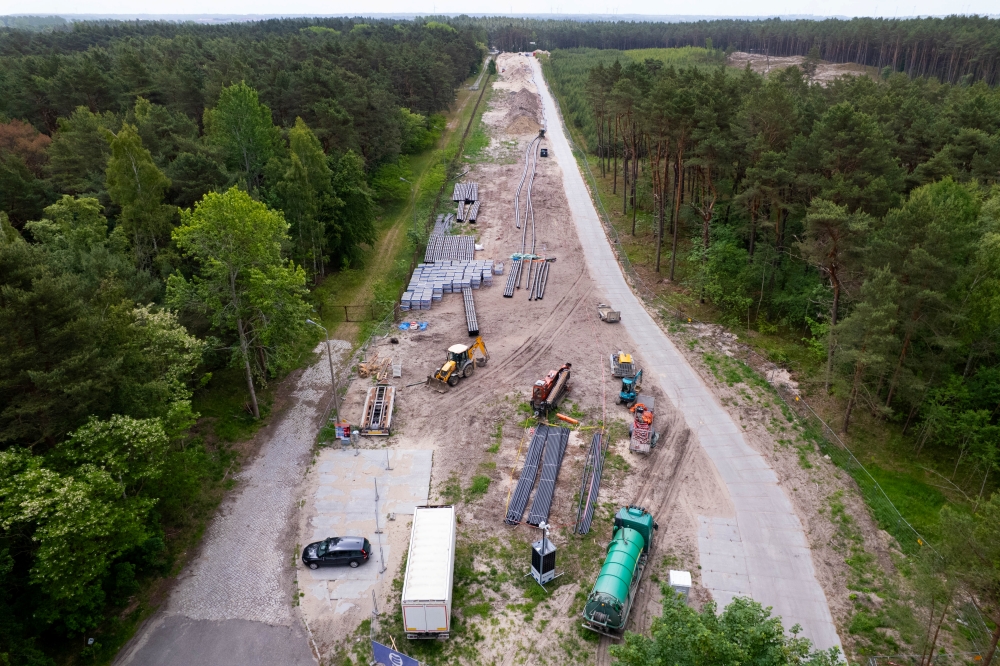

W pierwszych dniach lipca instalacja fundamentów turbin osiągnęła półmetek. W pierwszej kolejności były instalowane monopale i elementy przejściowe na farmie Bałtyk 2. Na farmie Bałtyk 3 trwały prace przy dnie, w tym narzuty kamienne, które zabezpieczą jej podwodną infrastrukturę. Teraz prace instalacyjne fundamentów przeniosły się na przygotowany teren farmy Bałtyk 3. Jeszcze latem ma rozpocząć się instalacja fundamentów morskich stacji transformatorowych dla farm. Stacje te będą odbierać energię elektryczną z turbin i jej podnosić napięcie. Więcej o procesie można przeczytać tutaj.

MAJ 2026

Na Morzu Bałtyckim pomyślnie zamontowano pierwsze fundamenty farm offshore Bałtyk 2 i Bałtyk 3. Pierwsze komplety monopali i elementów przejściowych zostały bezpiecznie osadzone w dnie, co oznacza oficjalne rozpoczęcie kampanii instalacyjnej na morzu dla projektów.

Źródło zdjęć: Thomas Sola/Equinor

KWIECIEŃ 2026

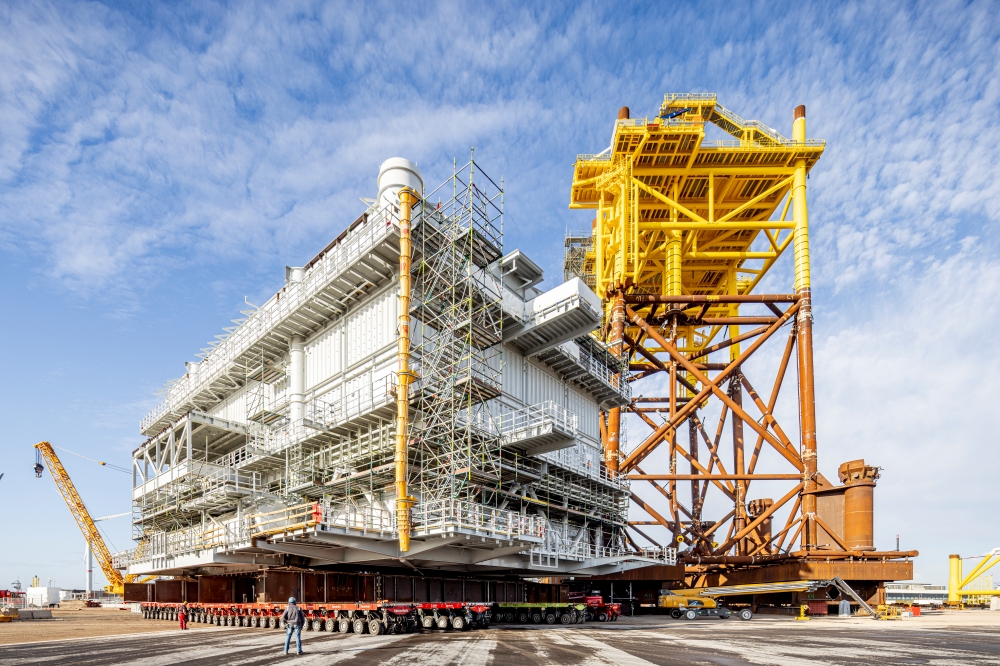

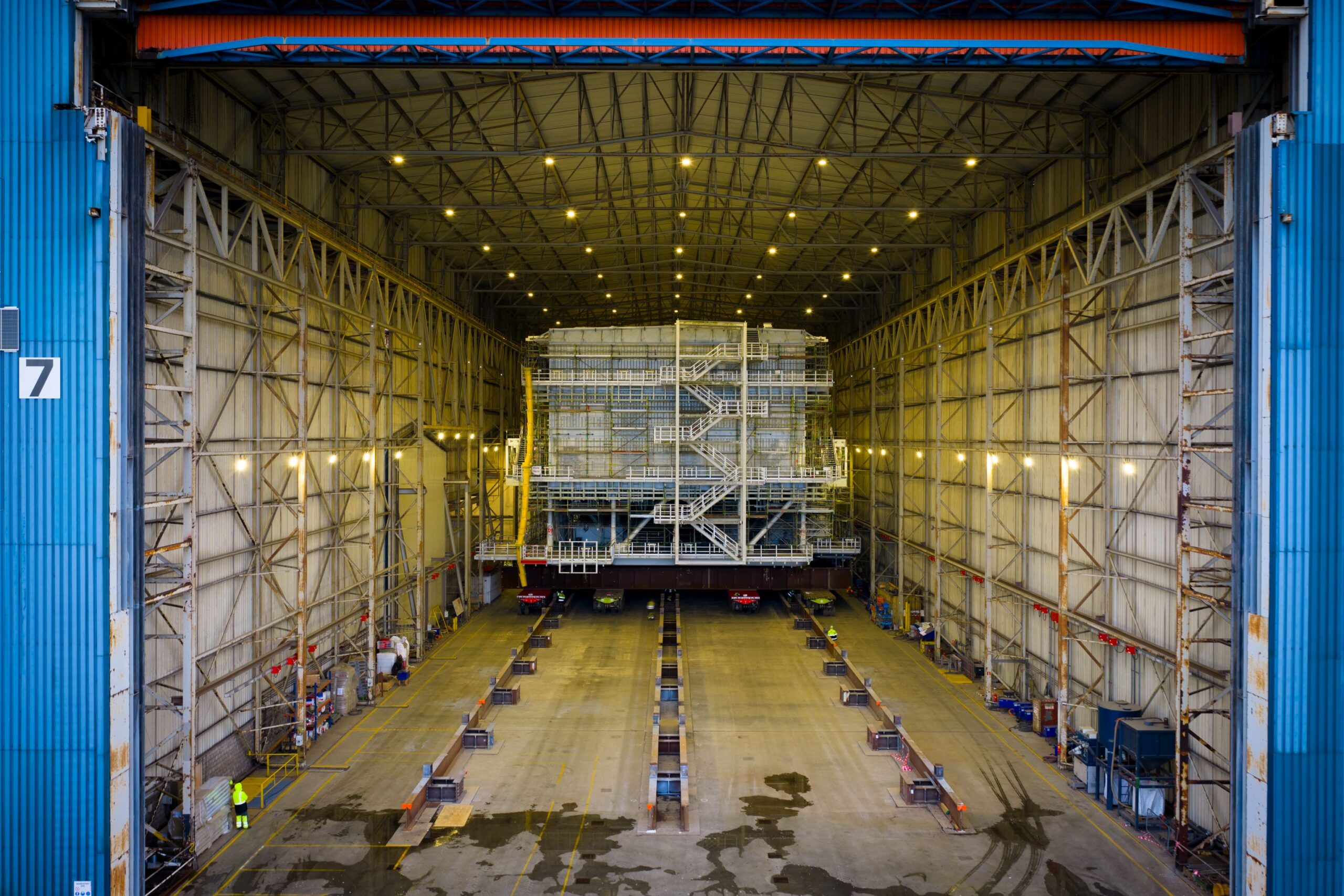

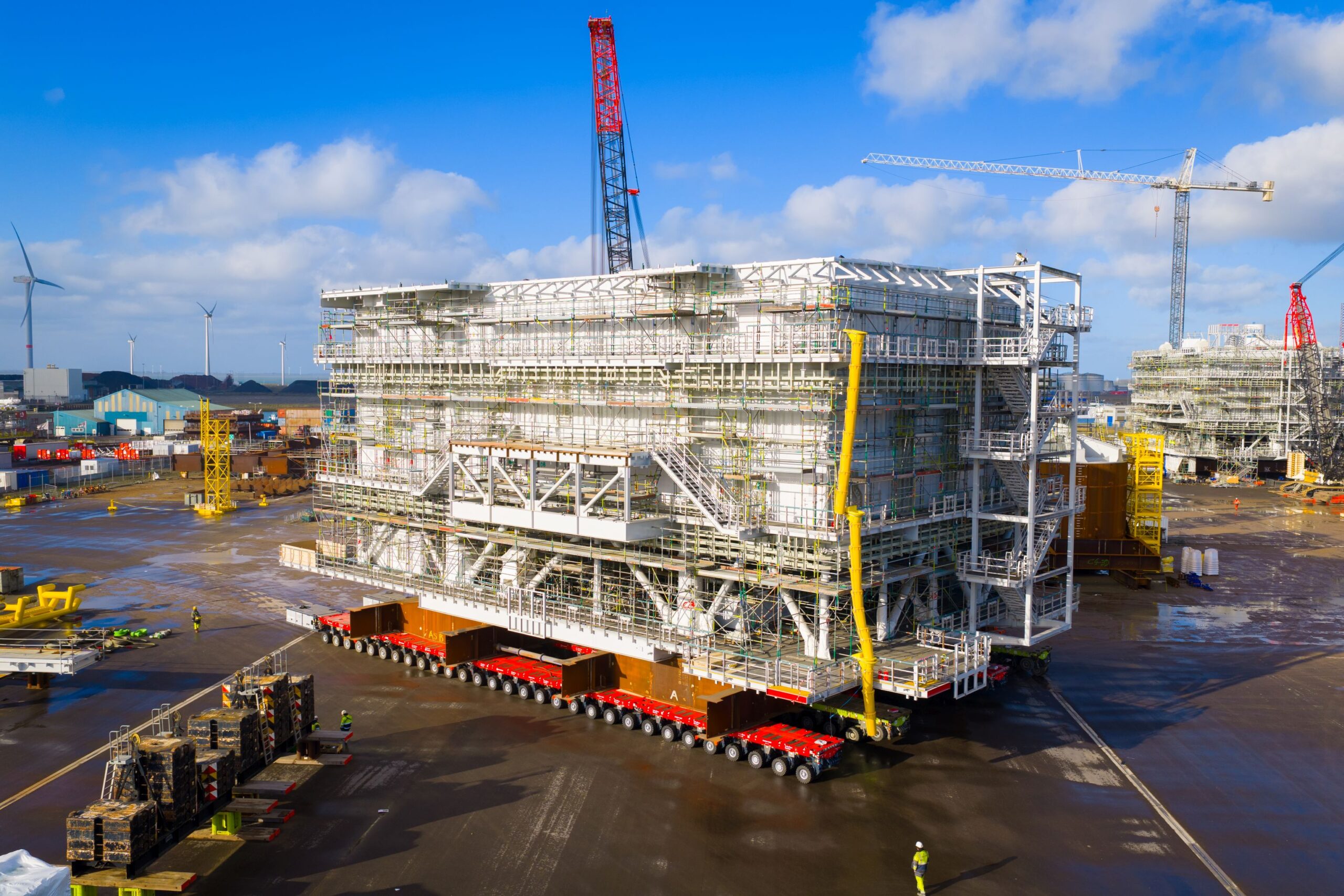

Projekty Bałtyk wkroczyły w fazę bezpośrednich przygotowań do prac instalacyjnych na morzu. W holenderskim Vlissingen, w zakładach Smulders, tzw. topside, czyli główna część morskiej stacji elektroenergetycznej dla farmy Bałtyk 3 została właśnie wyprowadzona z hali produkcyjnej i ustawiona na placu zewnętrznym. To konstrukcja o wymiarach 51 × 38 × 43 metry, porównywalnych do 15‑piętrowego budynku. Więcej w linku

*Źródło zdjęć i filmu: Smulders

MARZEC 2026

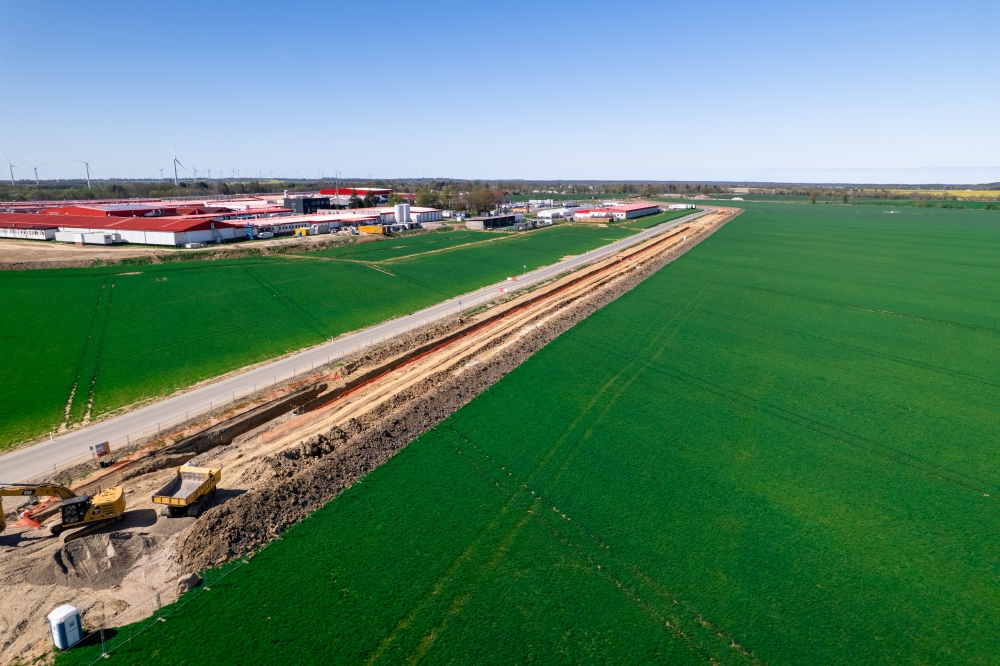

Budowa wyraźnie przyspiesza zarówno na morzu jak i na lądzie – w pierwszym kwartale 2026 nastąpiła instalacja systemu narzutów kamiennych zabezpieczających dno morskie, kolejne etapy budowy bazy serwisowej w Łebie zostały ukończone, pojawiły się dalsze postępy na lądowych stacjach elektroenergetycznych koło Ustki, do których dostarczono dwa pierwsze transformatory, a także ułożona została już większości lądowego przyłącza.

LUTY 2026

Na terenie bazy serwisowej w Łebie prowadzone są prace wykończeniowe budynków. Trwa wykonywanie elewacji oraz intensywne wyposażanie budynku biurowego w instalacje techniczne niezbędne do jego przyszłego funkcjonowania. Równolegle realizowane jest doposażanie budynku magazynowego w specjalistyczną infrastrukturę magazynową.

STYCZEŃ 2026

Na Bałtyku rozpoczęto instalację warstwy ochronnej z kamienia (Subsea Rock Installation, SRI). Materiał układany jest w wyznaczonych obszarach dna, aby zabezpieczyć fundamenty monopali przed działaniem prądów i fal oraz przygotować trasy pod kable morskie. Operację prowadzą specjalistyczne jednostki firmy Van Oord. W ramach tego etapu na dno Bałtyku trafi ponad milion ton materiału, co odpowiada ok. 400 tys. m³.

GRUDZIEŃ 2025

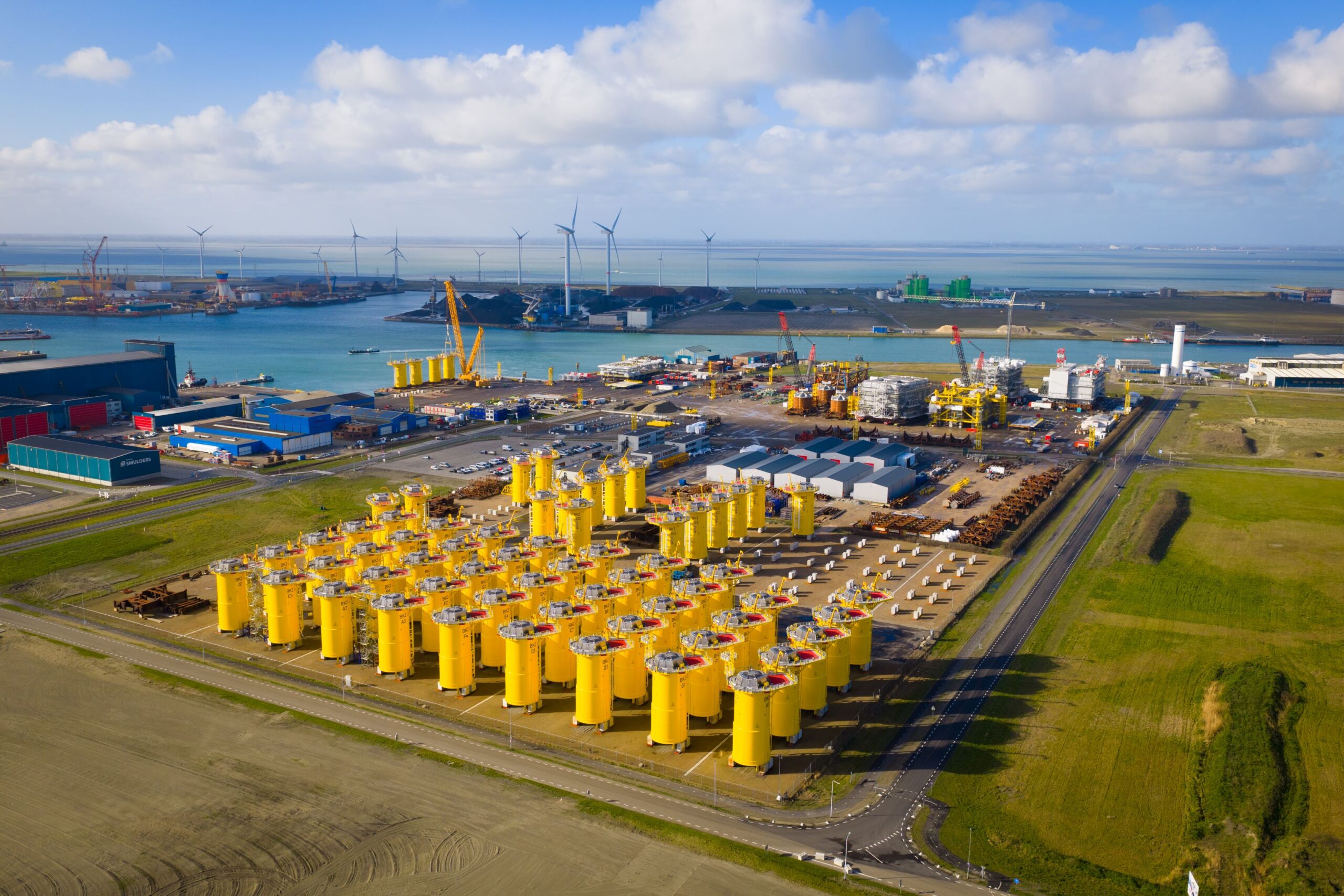

Trwa systematyczny transport Transition Pieces (TP) – stalowych elementów przejściowych dla turbin wiatrowych – z zakładu w Antwerpii do portu instalacyjnego we Vlissingen, gdzie będą oczekiwać na montaż na morzu wiosną 2026 roku. Równolegle trwa fabrykacja kolejnych elementów infrastruktury.
W bazie w Łebie zawieszono wiechę, co symbolicznie kończy etap prac konstrukcyjnych budynków. Trwają prace przy budowie lądowych stacji elektroenergetycznych (ONS) w Pęplinie, a jednocześnie rozpoczyna się instalacja wyposażenia wewnętrznego. Kontynuowana jest budowa trasy kablowej oraz wykonywane są przewierty na landfall w Lędowie.
Na morzu zakończono usuwanie głazów z trasy kabla eksportowego, a obecnie trwa przygotowanie tras kabli interarray.
PAŹDZIERNIK 2025

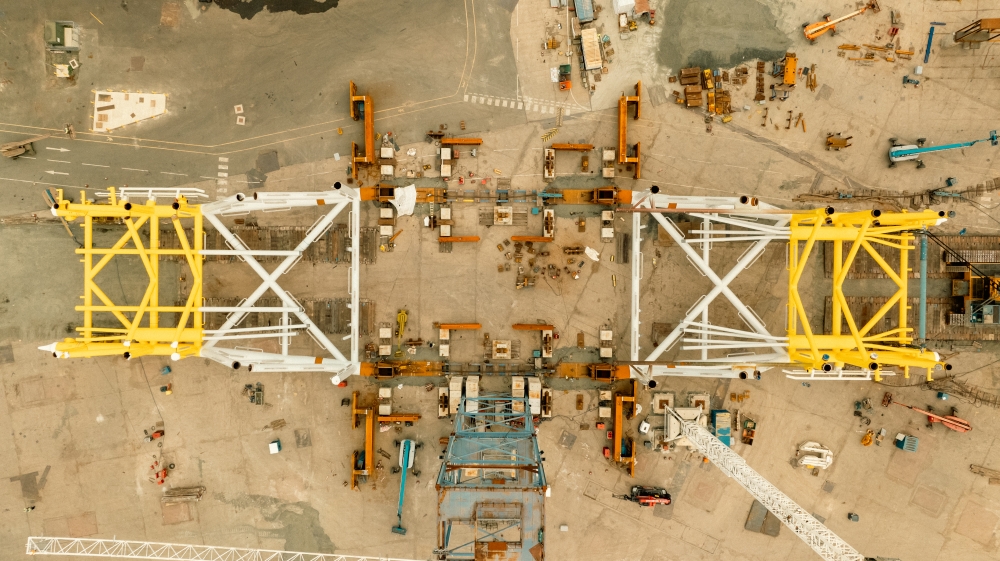

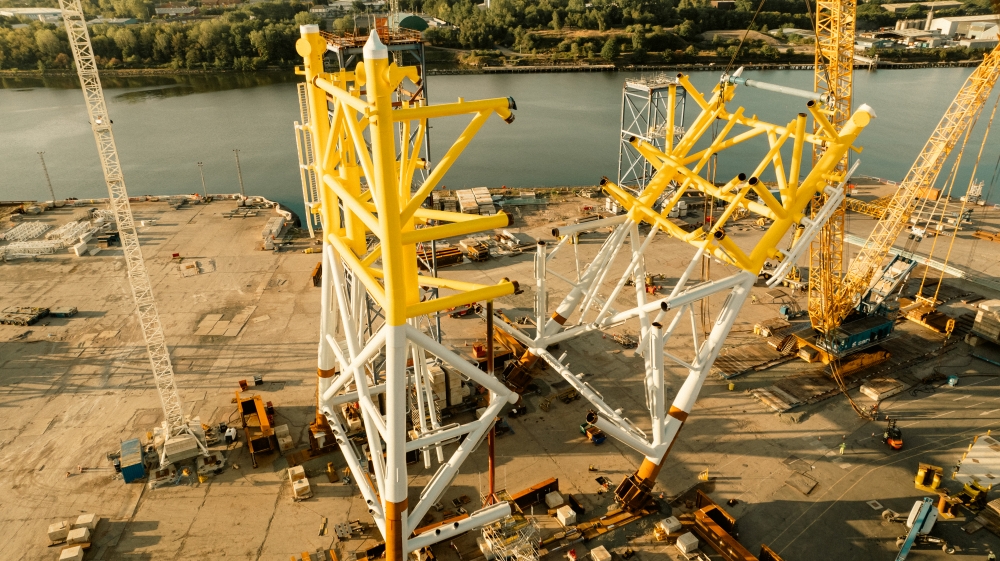

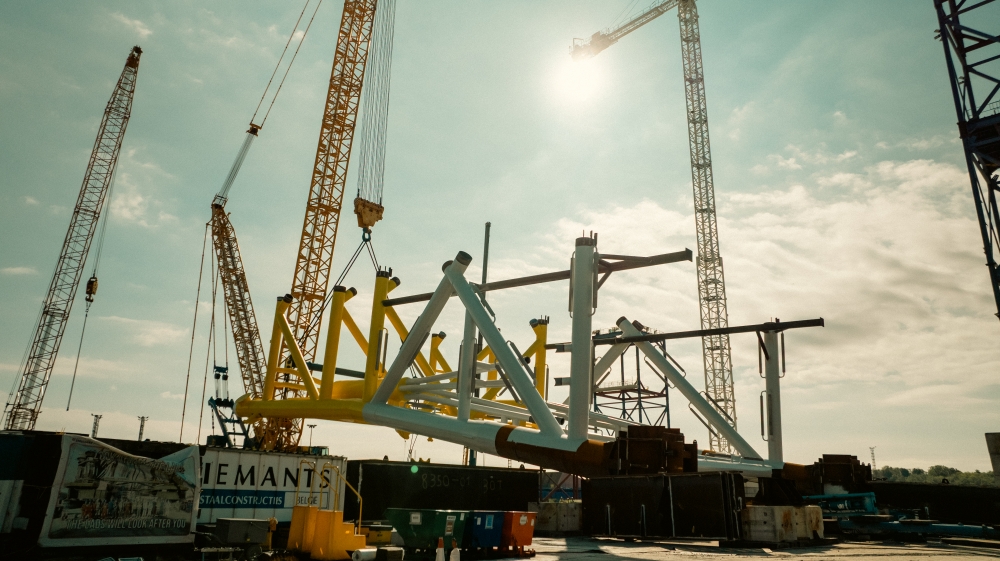

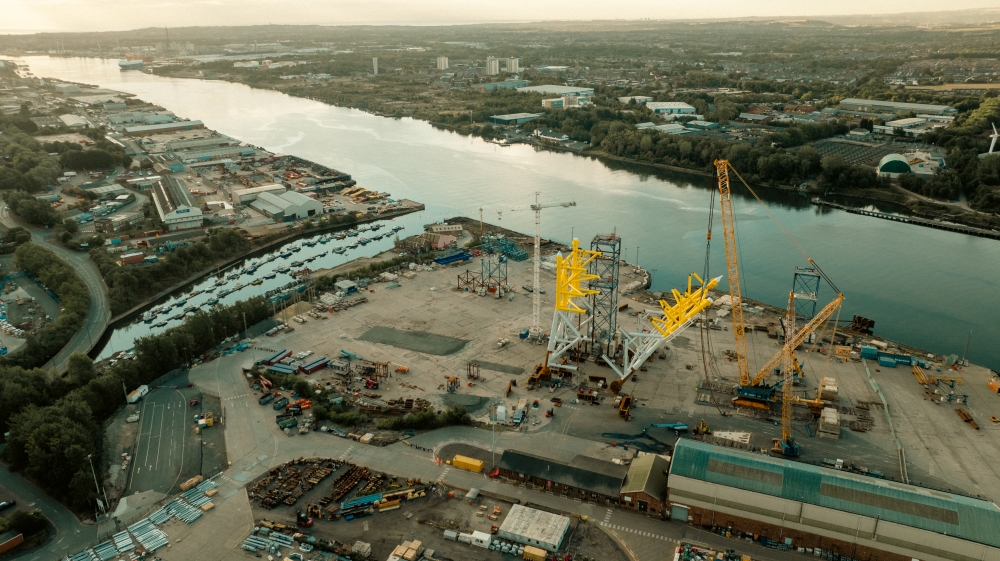

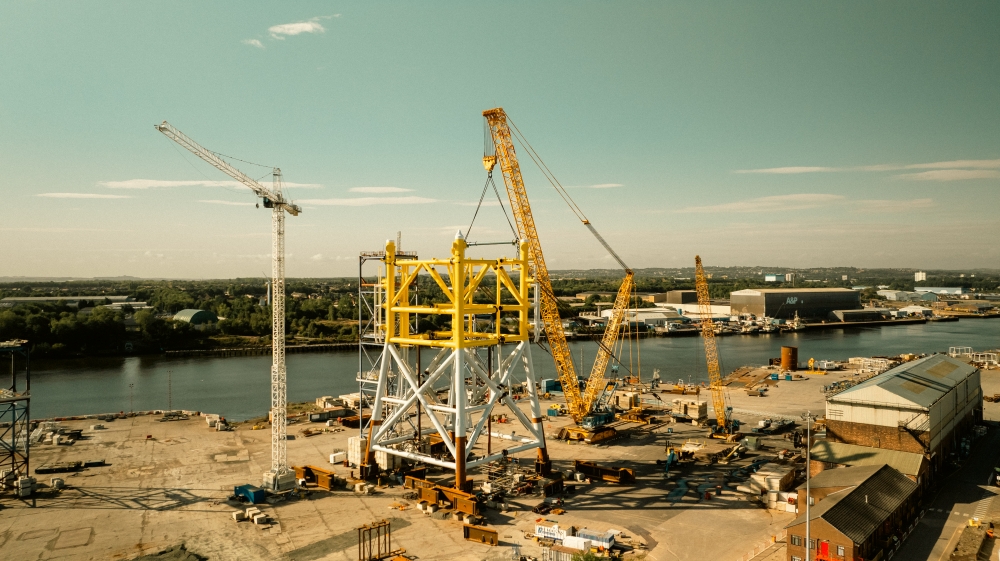

W zakresie fabrykacji elementów morskiej infrastruktury osiągnięto istotne kamienie milowe: ustawiono w pozycji pionowej pierwsze elementy przejściowe (transition pieces, TP), zakończono wstępną produkcję i przygotowano do wyposażania główną część (topside) jednej z dwóch morskich stacji elektroenergetycznych, a także zakończono fabrykację i montaż jej konstrukcji wsporczej typu jacket. Prace nad tymi elementami prowadzone są równolegle w zakładach w Polsce, Belgii, Holandii i Wielkiej Brytanii.

*Źródło zdjęć: Smulders

SIERPIEŃ 2025

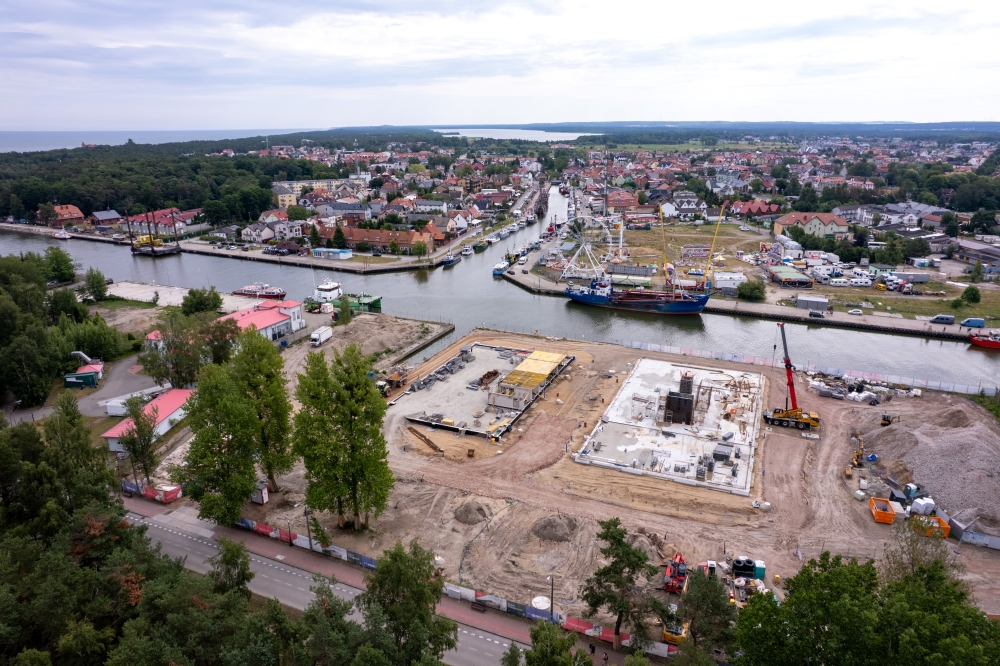

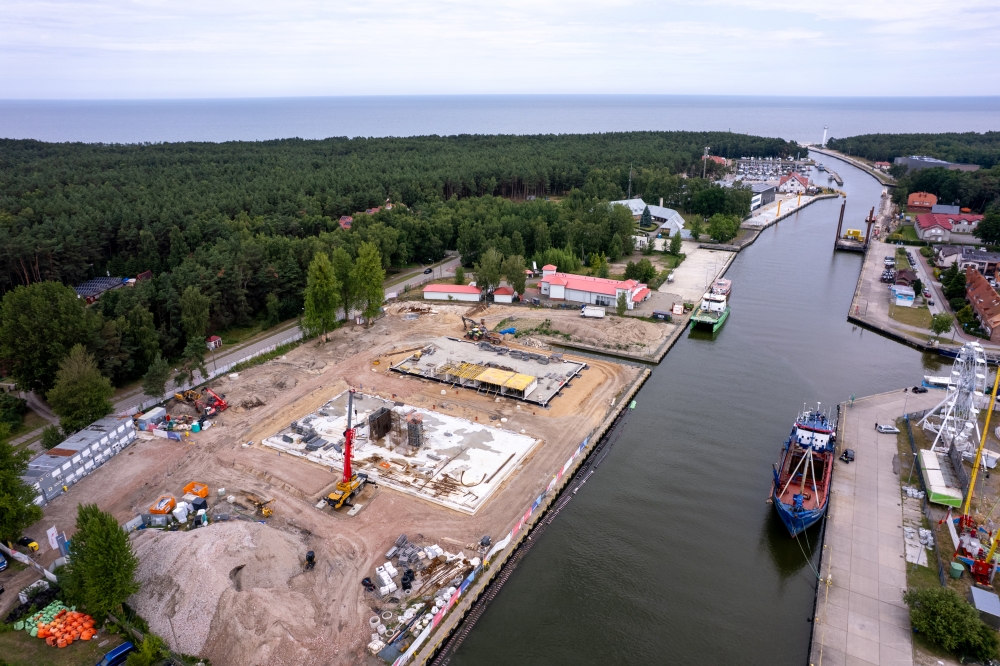

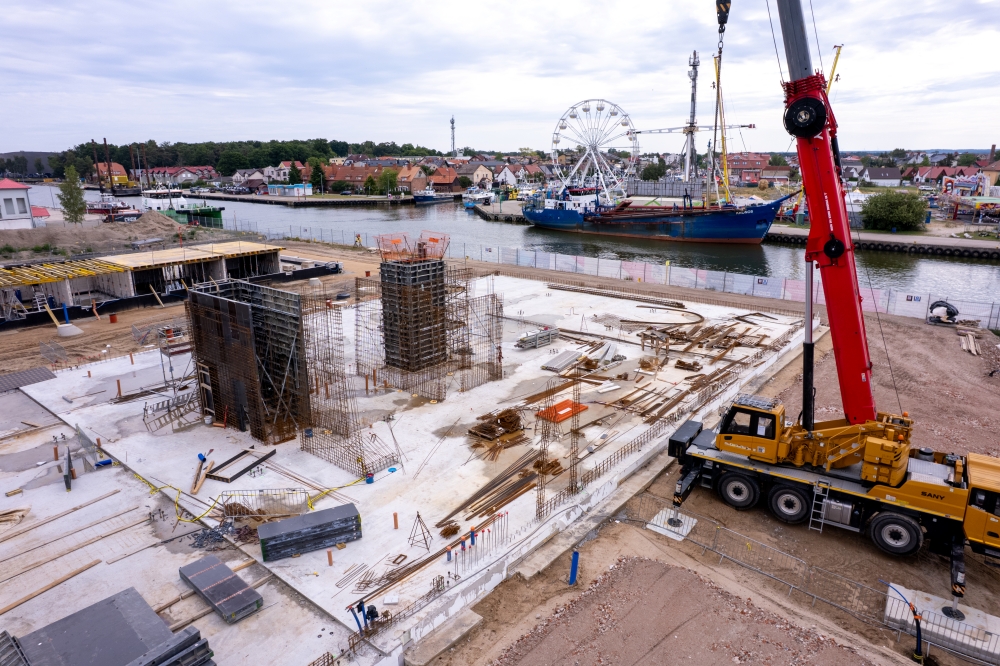

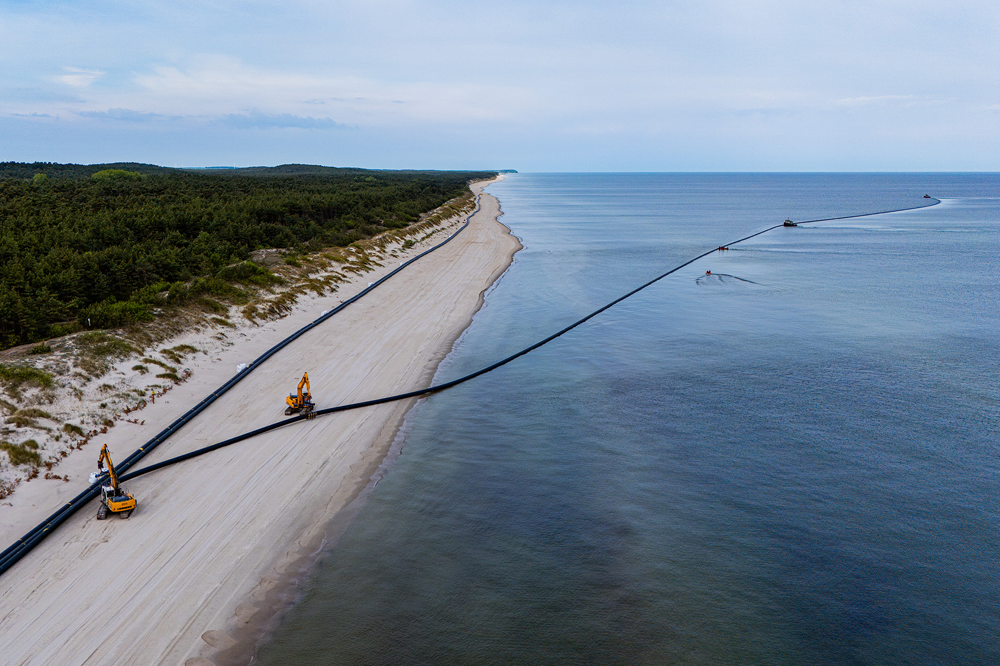

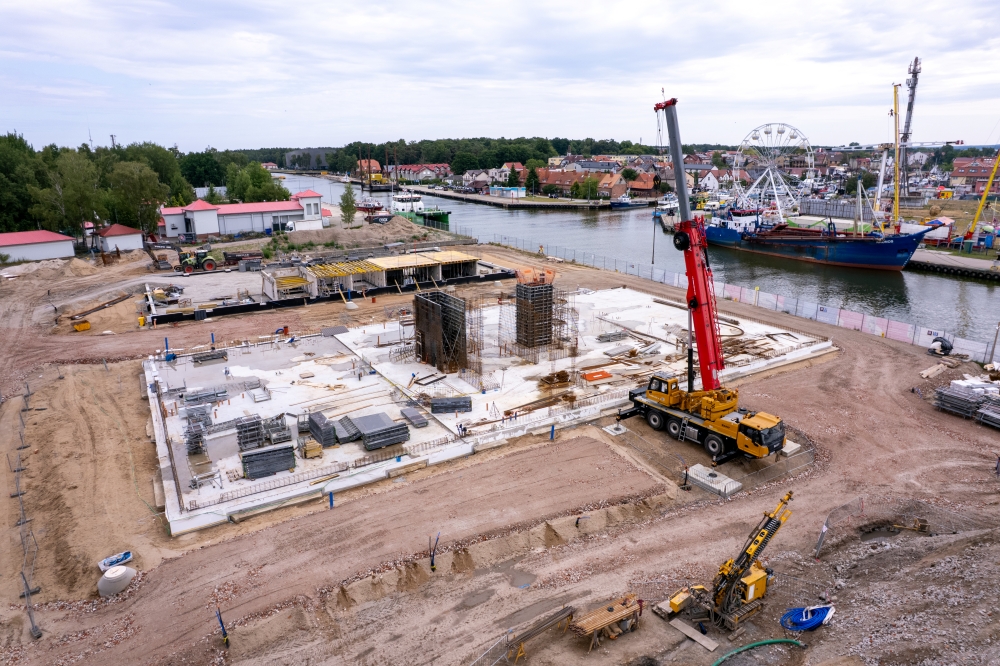

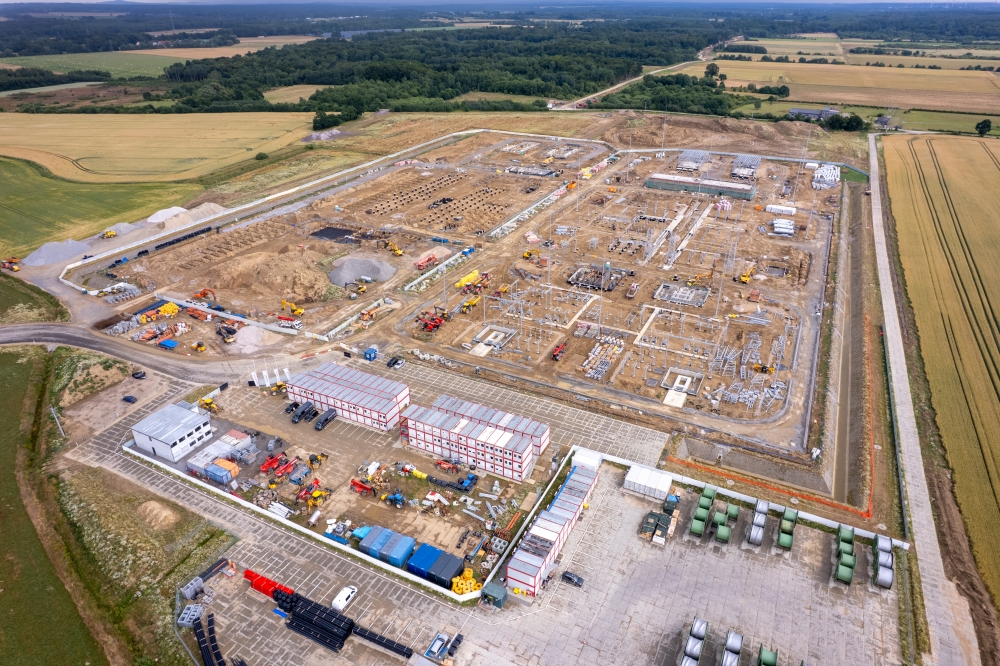

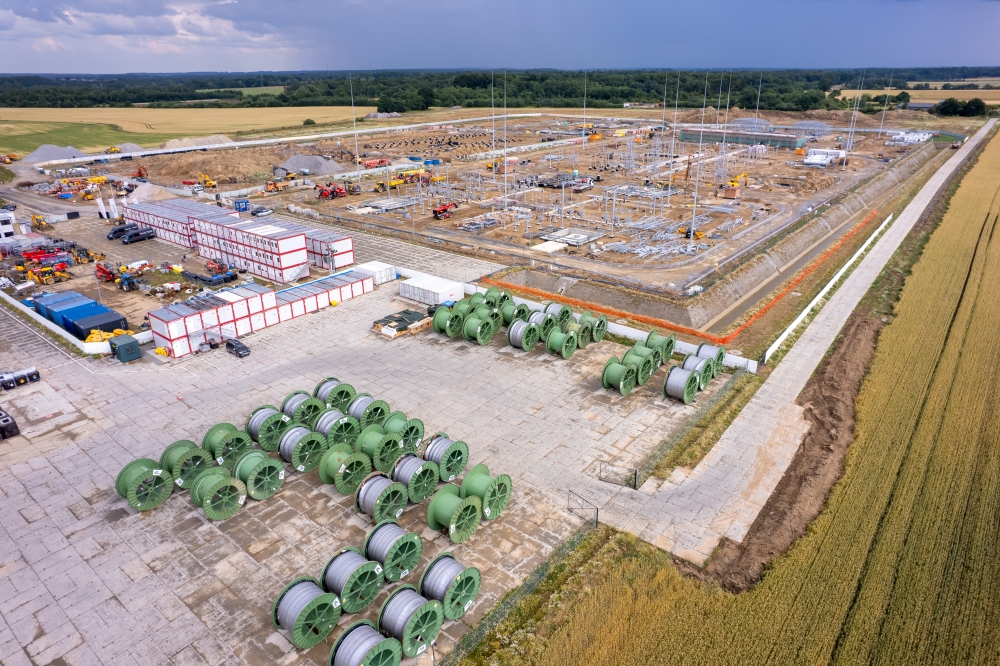

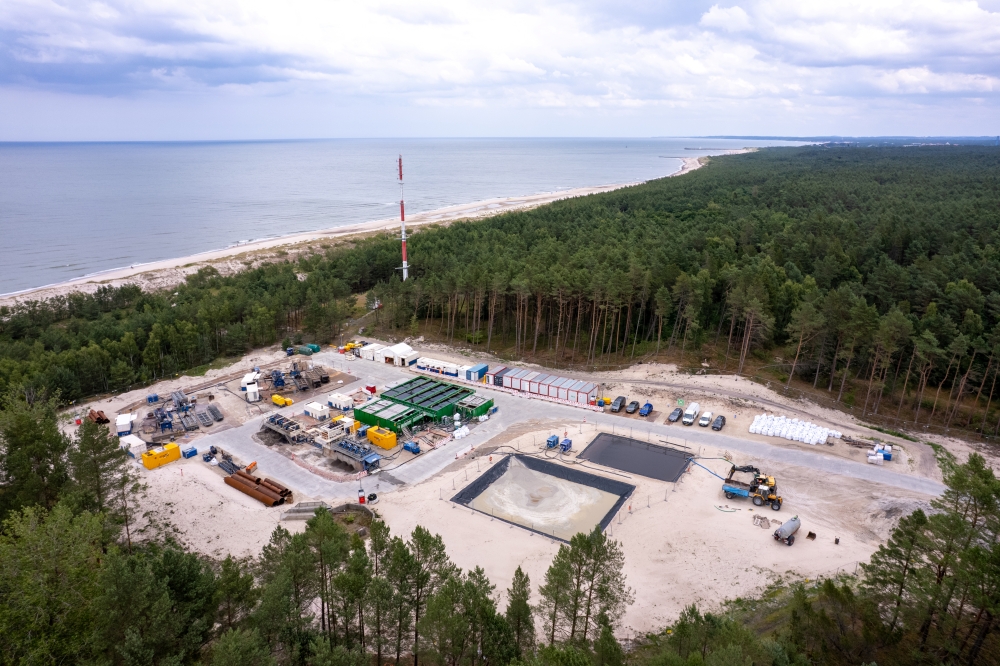

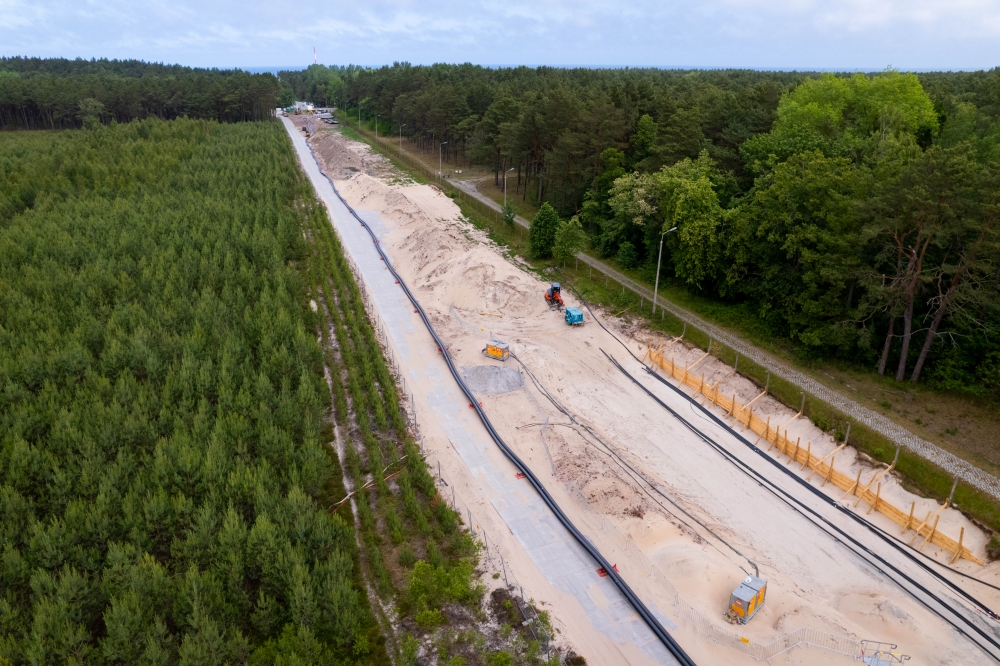

Intensywne prace na trasach kabli eksportowych, łączących landfall ze stacją elektroenergetyczną (ONS) o napięciu 220 kV. Z kolei między stacją ONS a infrastrukturą Polskich Sieci Elektroenergetycznych (stacja Wierzbięcino) kładzione są kable o napięciu 400 kV.  Łącznie stan zaawansowania prac związanych z lądowym korytarzem przyłączeniowym na obu odcinkach wynosi ok. 50 proc. Cały czas trwa też budowa bazy w Łebie oraz prace na tzw. landfallu. Zachęcamy do obejrzenia filmu z prac prowadzonych w lipcu i sierpniu.

LIPIEC 2025

Prowadzimy przewierty pilotażowe na landfall. Trwają intensywne prace budowlane na terenie lądowych stacji elektroenergetycznych. Kontynuujemy montaż fundamentów i konstrukcji prefabrykowanych, konstrukcji stalowych budynków oraz instalujemy m.in. systemy uziemienia i odwodnienia. W Łebie trwa budowa bazy serwisowej.

CZERWIEC 2025

Zakończyliśmy prace nad kolejnymi odcinkami trasy kablowej i przygotowujemy się do układania następnych sekcji na linii 220 kV oraz 400 kV. Dostarczono drogą morską 4 rury HDPE o długości 1,5 km i wadze ponad 200 ton każda, które będą osłaniać kabel eksportowy w miejscu jego wyjścia na ląd.

MAJ 2025

Na dnie Bałtyku rozpoczęliśmy działania związane z relokacją głazów z trasy kabli przesyłowych. Specjalistyczny sprzęt przemieszczał je w wyznaczone miejsca na dnie morza, przygotowując teren pod dalsze prace. Wiosną wiele się wydarzyło. Zapraszamy do obejrzenia krótkiego filmiku.

KWIECIEŃ 2025

Zakończyliśmy układanie dwóch odcinków kabla na linii 400 kV. W tym samym czasie rozpoczęliśmy odwierty dla linii 220 kV, wykonywane w bezwykopowej technologii HDD pod plażą i wydmami, by zapewnić ochronę miejsc wypoczynku i cennych formacji wydmowych. Na morzu natomiast przeprowadziliśmy kolejne badania UXO, obejmujące inspekcję niebezpiecznych obiektów na dnie.

MARZEC 2025

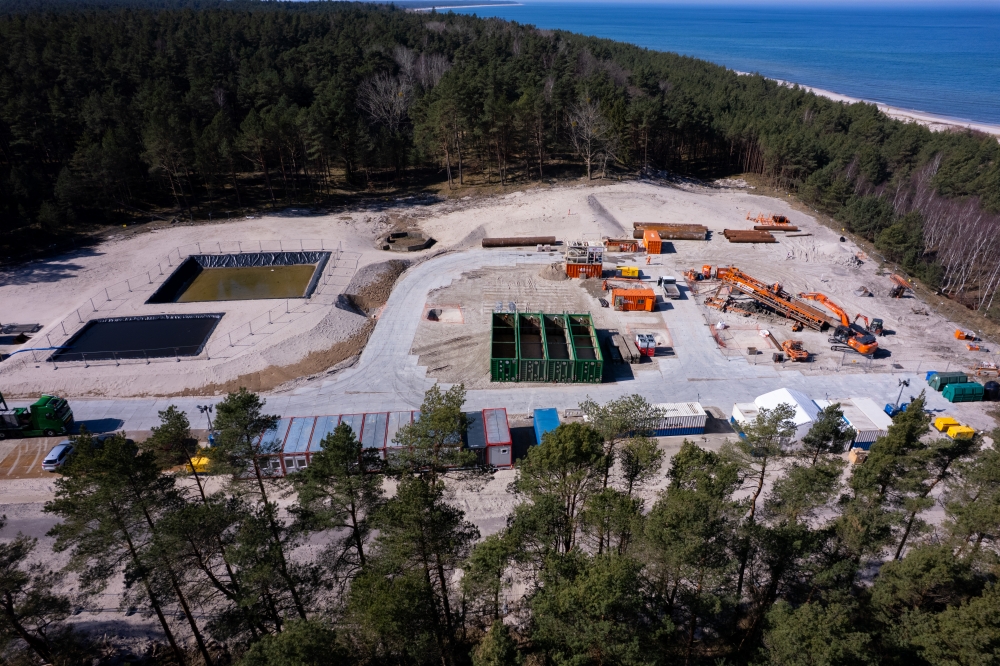

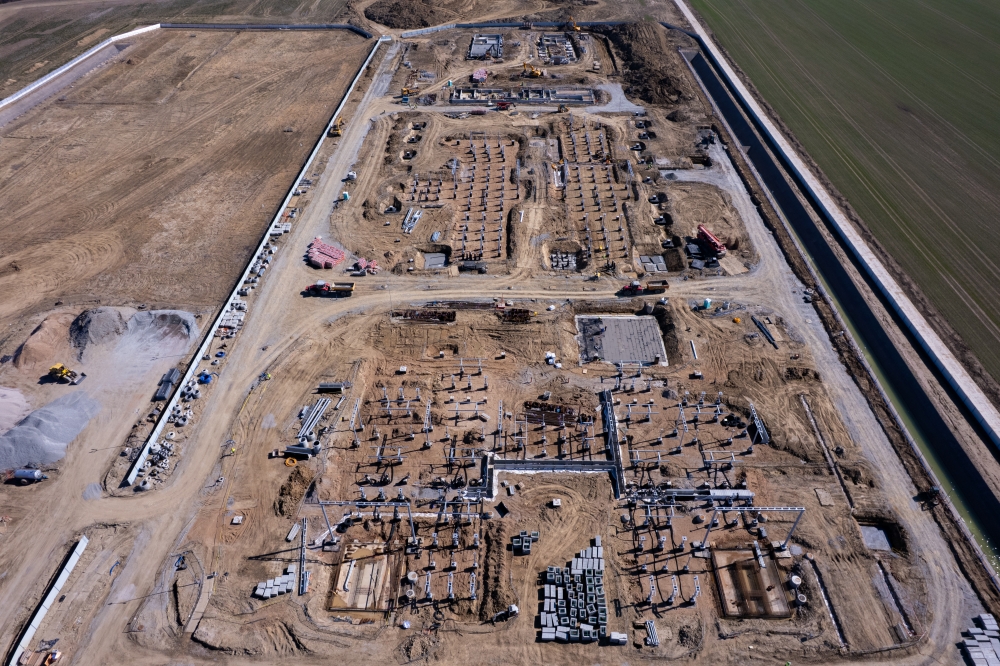

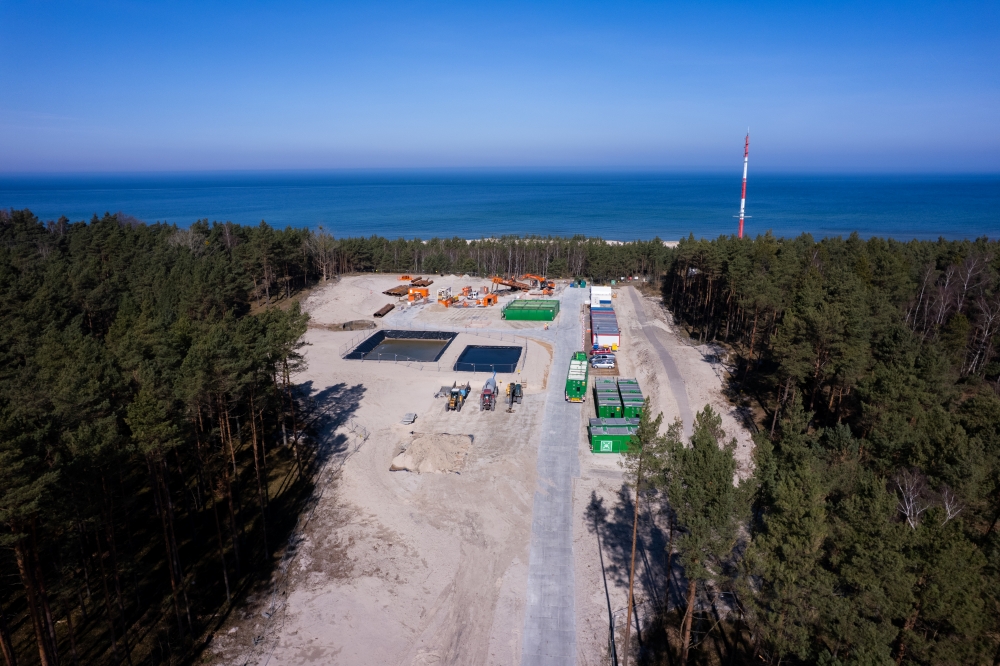

Zainaugurowaliśmy budowę bazy serwisowej w Łebie. Jednocześnie na trasie kablowej na odcinku z Pęplina do Lędowa przystąpiliśmy do robót ziemnych, budowy dróg technicznych i pierwszych prac montażowych. Wystartowaliśmy z pracami przygotowawczymi w rejonie landfallu w okolicach Lędowa.

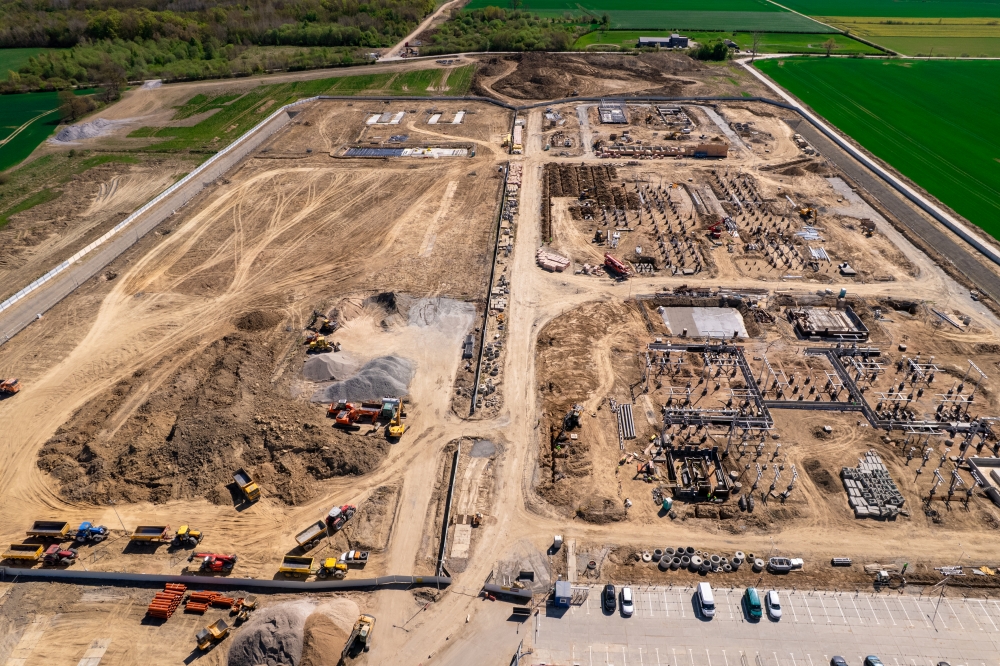

Rozpoczęliśmy przewiert podziemny w obszarze landfallu – miejsca, w którym kabel morski łączy się z lądem. Równolegle na stacjach ONS w Pęplinie, ruszyliśmy z budową fundamentów pod urządzenia, które będą odbierać energię wytwarzaną przez morskie farmy wiatrowe.

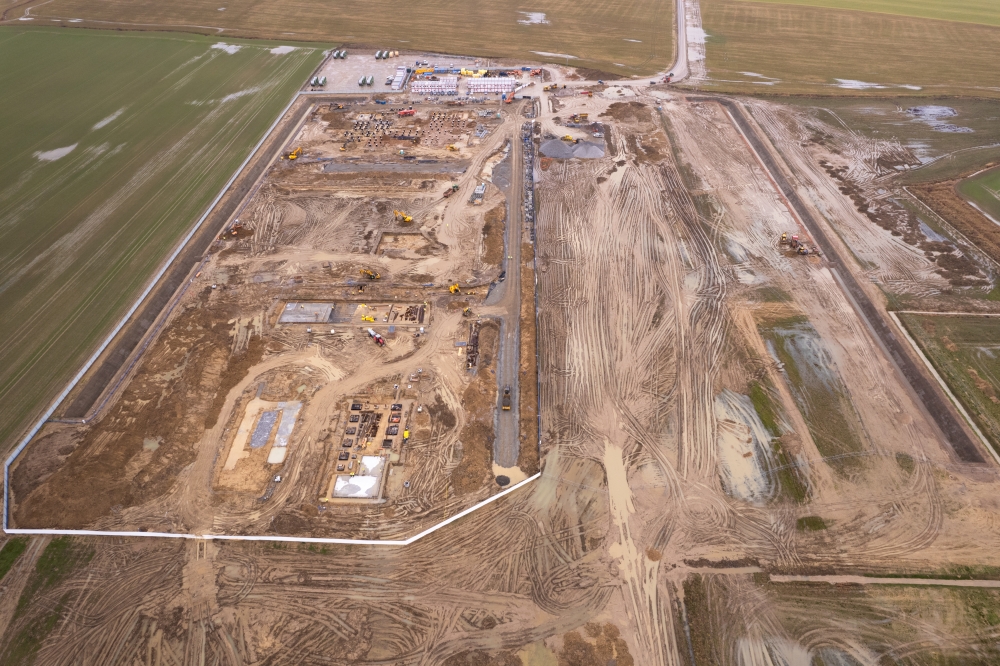

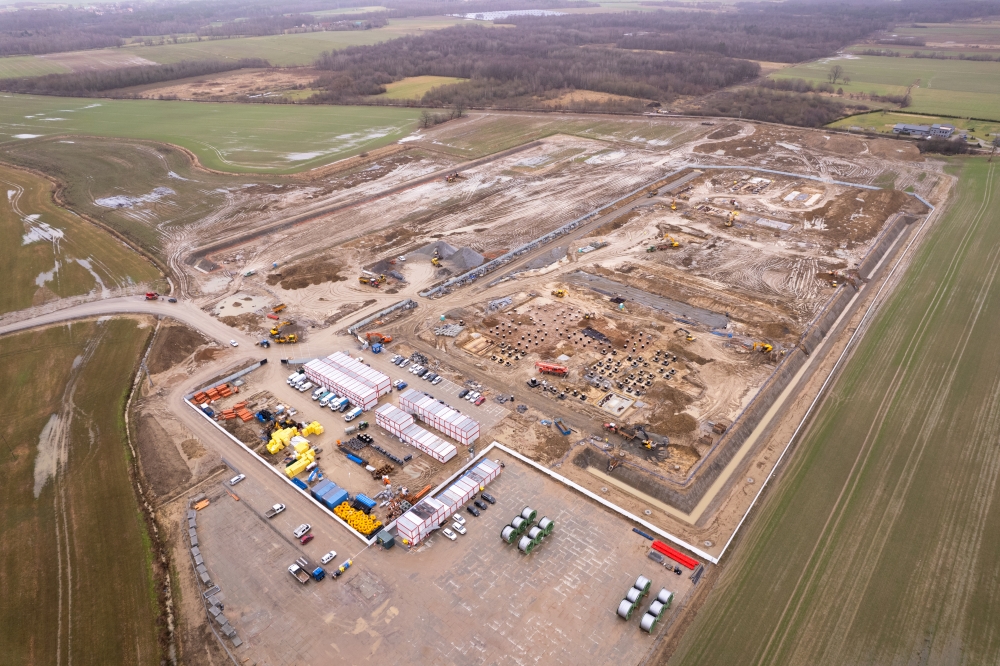

STYCZEŃ 2025

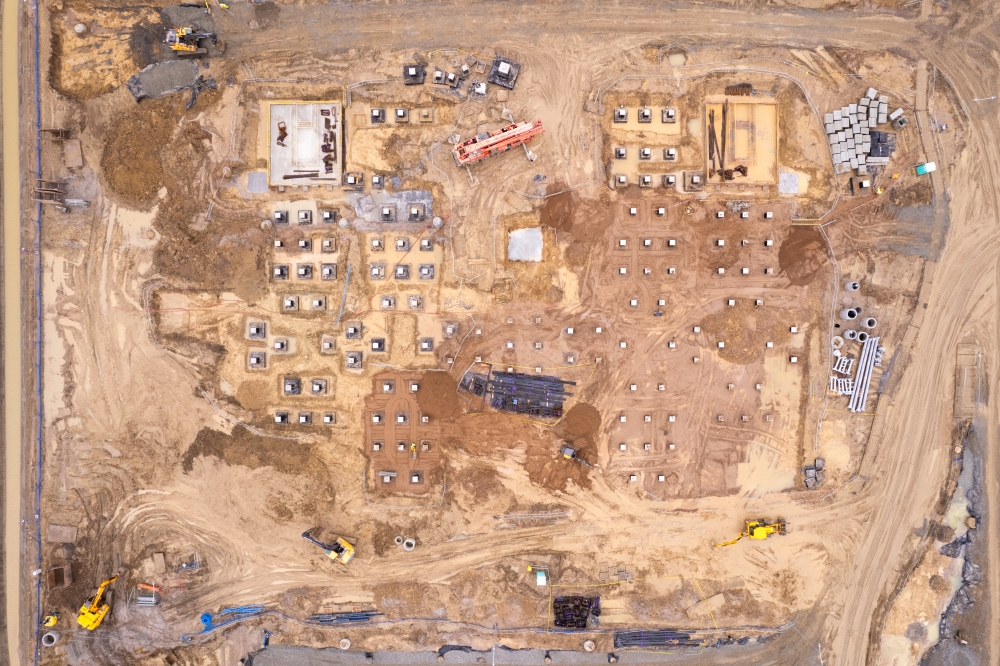

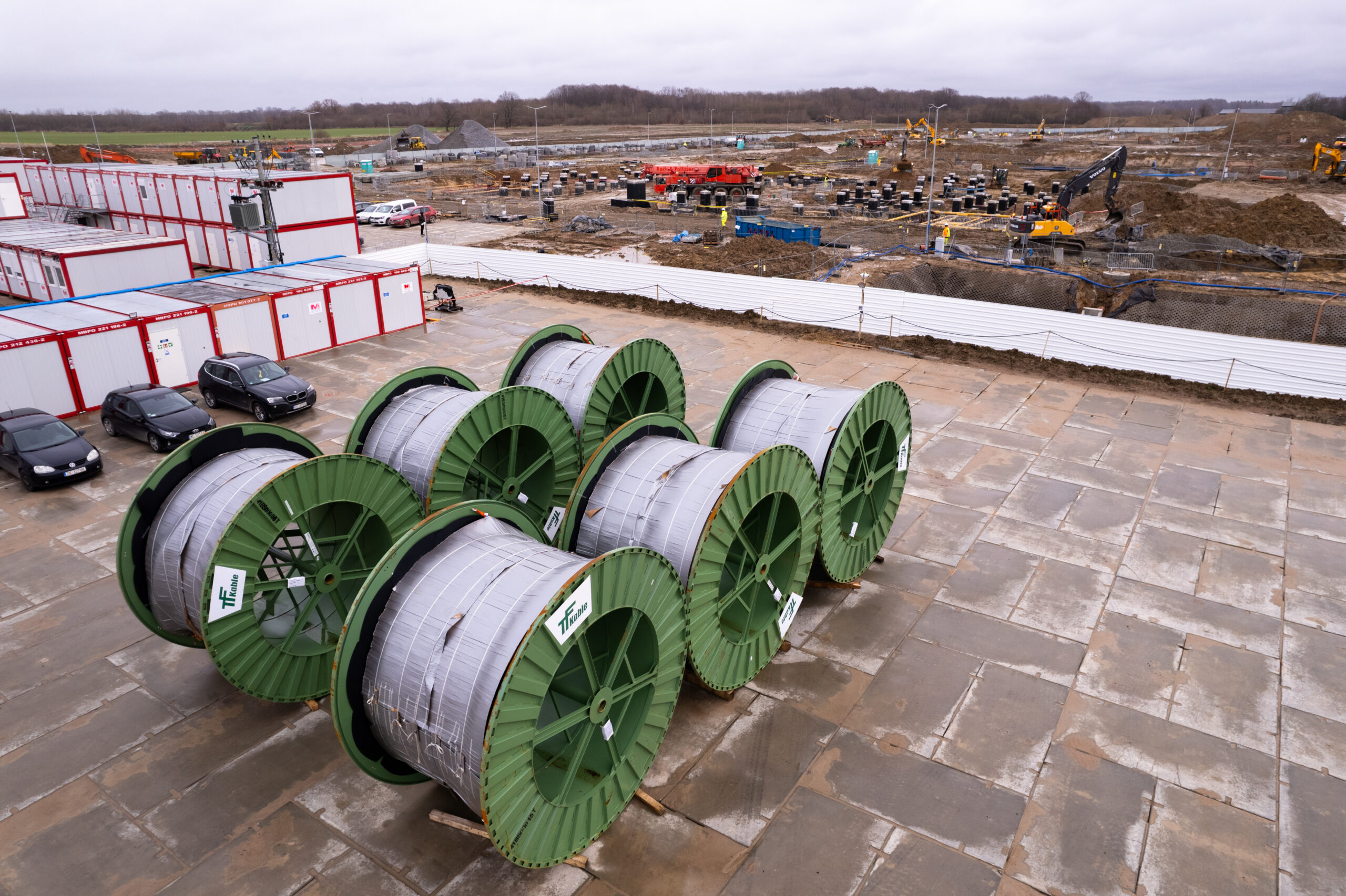

Rozpoczęliśmy prace przygotowawcze pod dwie lądowe stacje elektroenergetyczne (ONS) w Pęplinie w gminie Ustka, które obejmowały zagospodarowanie i przygotowanie terenu, w tym infrastrukturę dojazdową i system odprowadzania wód opadowych. Na teren budowy trafiła pierwsza dostawa lądowych kabli 220 kV i 400 kV.
